格尔木南山口抽水蓄能电站地下主副厂房顶层开挖顺利完成

❤

原标题:格尔木南山口抽水蓄能电站地下主副厂房顶层开挖顺利完成

格尔木南山口抽水蓄能电站地下主副厂房顶层开挖顺利完成
(图侵删)

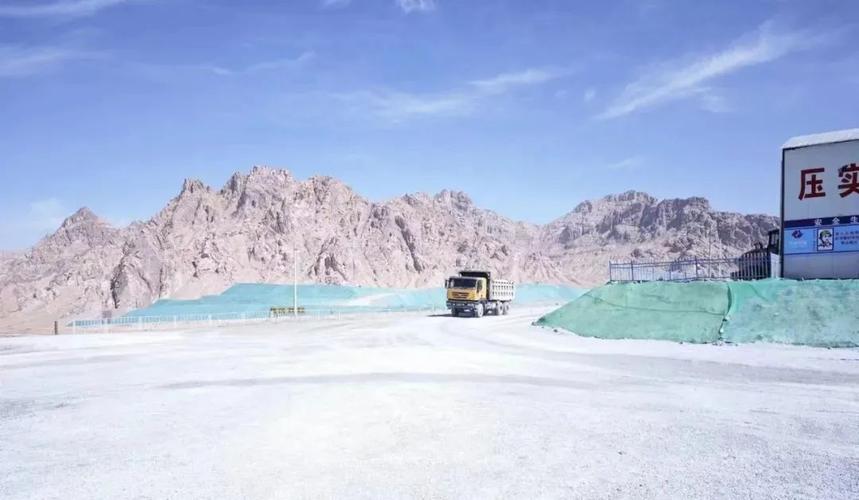

青海新闻网·大美青海客户端讯 经过3个多月紧张施工,12月21日,海西蒙古族藏族自治州格尔木南山口抽水蓄能电站地下主副厂房顶层开挖顺利完成,标志着南山口抽水蓄能电站地下厂房关键性节点工程迎来重大突破。

据了解,格尔木南山口抽水蓄能电站地下主副厂房长339米,宽27米,高度56米,共8层。其中首层高度9.8米,石方洞开挖工程量59588立方米。主副厂房是抽水蓄能电站能量转换的核心场所,未来这里将安装8台单机容量为300MW的可逆机组。

格尔木南山口抽水蓄能电站总装机容量240万千瓦,是青海省首个核准建设的沙戈荒地区抽水蓄能项目。项目筹建期供电、供水、道路等工程已于2024年4月陆续开工。截至目前,供电工程已全部完工;供水工程已完成75%,下库区域已具备供水条件;道路工程已完成80%,上下库道路具备通行条件。项目计划2028年实现首批机组投产,2030年实现全部机组投产。

(丁一 陈贇业)

(青海日报)
